Windpark Waidachswald

Die interkommunale Waldfläche Waidachswald wurde durch die Gemeinden Adelsheim, Roigheim und Schefflenz im Jahr 2021 zur Errichtung eines Windparks ausgeschrieben. Auf dieser Seite geben wir einen kurzen Überblick, welche Schritte bisher unternommen wurden, und halten Sie über den weiteren Fortschritt der Planung auf dem Laufenden.

Projektverlauf im Überblick

Die Gemeinden Adelsheim, Schefflenz und Roigheim haben beschlossen, gemeinsam den Ausbau erneuerbarer Energien zu fördern und stellen hierfür Flächen zur Verfügung. Dies hat zur Planung eines Windparks auf der interkommunalen Waldfläche Waidachswald geführt.

  • 09 / 2021 fällt die Entscheidung per Gemeinderatsbeschluss über die Auschreibung der interkommunalen Waldfläche zur Errichtung eines Windparks
  • 10 / 2022 Durchführung von drei Bürgerinfoveranstaltungen in den jeweiligen Kommunen zur Vorstellung  einer ersten Planung und Beantwortung von Fragen
  • 03 / 2023 Abstimmungstermin im Landratsamt Neckar-Odenwald-Kreis zur Klärung der notwendigen Untersuchungsumfänge (erforderliche gutachterliche Untersuchungen und Stellungnahmen zum Naturschutz, Emissionen, etc.)
  • 10 / 2023 Durchführung von drei Bürgerspaziergängen durch den zuständigen Revierförster mit Teilnahme interessierter Bürger, der Schutzgemeinschaft Waidachswald e.V. und Politikern
  • 10 / 2023 Installation eines LiDAR-Geräts für die 12-monatige Windmessung (LiDAR: Light Detection and Ranging)
  • 2024 Regelmäßige stattfindende Gespräche und Diskussionen mit dem interkommunalen Arbeitskreis Windenergie der Gemeinderäte
  • 2024 Gemeinsame Begehungen mit Bauplanern, Vermessern, Logistikern etc. zwecks genauer Erfassung der lokalen Gegebenheiten und Sicherstellung einer optimal angepassten Planung
  • 10 / 2024 Bürgerinformationsveranstaltung zur angepassten Planung
  • 2024/25 Abstimmungstermine mit Behörden & Verbänden (Genehmigungsbehörde, Untere Naturschutzbehörde etc.)
  • 2025 Fertigstellung der Gutachten und Erstellung des Genehmigungsantrags
  • 06 / 2025 Einreichung des BImSchG Genehmigungsantrags für 16 WEA Standorte beim Landratsamt Neckar-Odenwald-Kreis
  • 11 / 2025 Bürgerinformationsveranstaltung Update Genehmigungsantrag

Bürgerinformationsveranstaltung

Im Rahmen einer Bürgerinformationsveranstaltung am 25.11.2025 hat Vattenfall interessierte Anwohnende über den aktuellen Projektstand informiert. Hierbei konnten sich die Teilnehmer nicht nur über das Genehmigungsverfahren informieren, sondern erhielten mittels Visualisierung sogar einen ersten Eindruck, wie sich die Anlagen in das Umgebungsbild einfügen werden.

Vattenfall Präsentation auf der
Informationsveranstaltung 25.11.2025



Planungsstand Dezember 2025



Nachfolgende Anlagen sind für den Windpark Waidachswald vorgesehen:

  • Anzahl Windenergieanlagen: 16
  • Installierte Leistung pro Anlage: 6,8 MW
  • Nabenhöhe: 200 Meter
  • Rotorblattlänge: 87,5 Meter

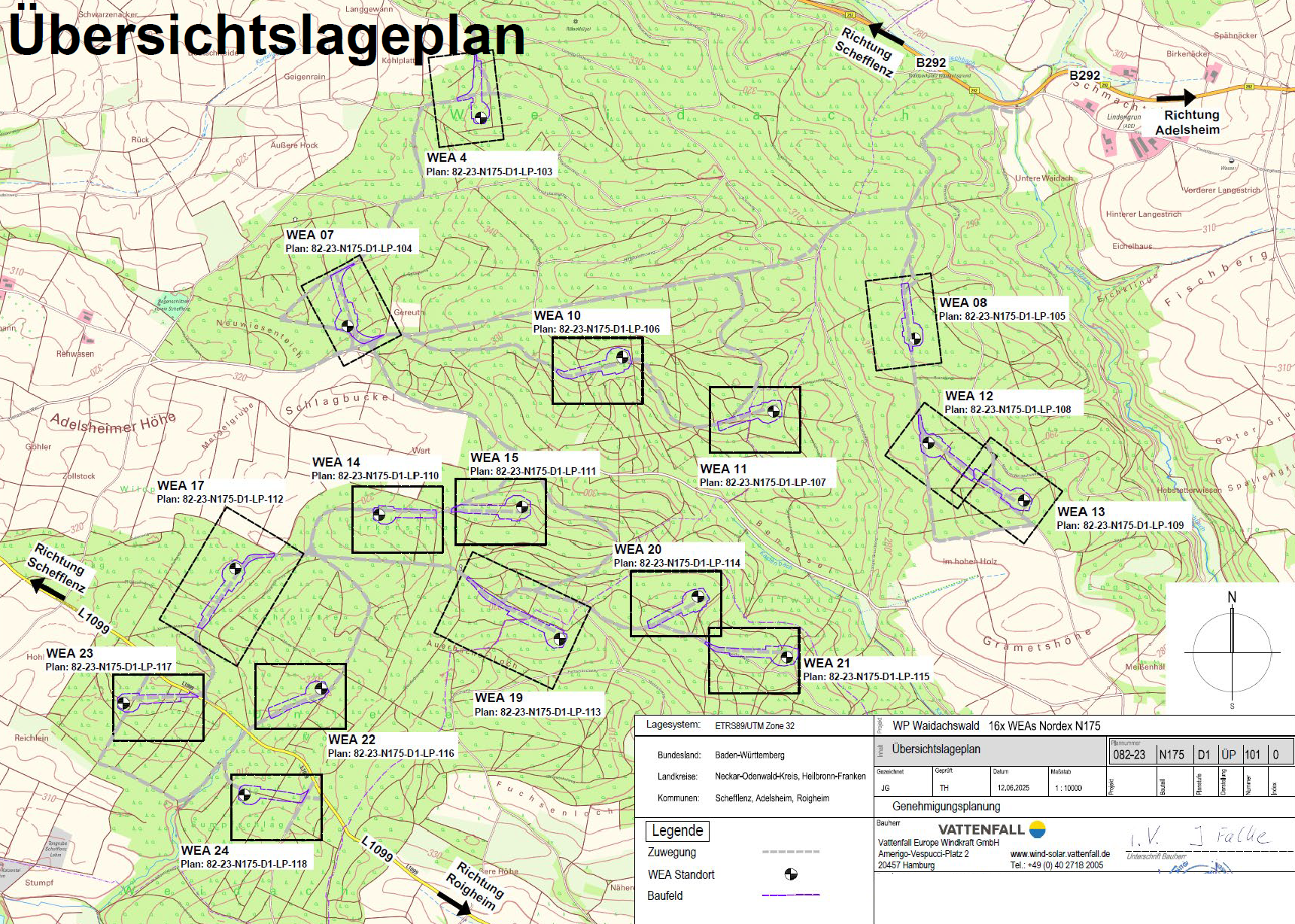

Windpark Waidachswald– Layout

Übersichtslageplan mit den geplanten Anlagestandorten (Planungsstand Dez. 2025). Copyright © Vattenfall

Regionalplanung

Die relevanten Vorgaben für den Ausbau der Windenergie gemäß des sogenannten Wind-an-Land-Gesetzes werden in der Regionalplanung Windenergie festgehalten. Diese legt Windenergiebereiche fest und bestimmt, auf welchen Flächen Vorhaben realisiert werden könnten. Dreizehn der beantragten WEA befinden sich innerhalb der Gebietskulisse des Regionalverbands Rhein-Neckar und drei innerhalb des Regionalverbands Heilbronn-Franken.

Regionalplan Rhein-Neckar

Die im Teilregionalplan Windenergie ausgewiesenen Vorranggebiete aus der ersten Offenlage wurden verwaltungsintern überprüft und überarbeitet. Alle Windenergieanlagen-Standorte befinden sich innerhalb der Vorranggebiete. Die zweite Offenlage soll in beiden Regionalverbänden im Frühjahr 2026 stattfinden. Im Anschluss erfolgen der Satzungsbeschluss und die Genehmigung.

Regionalverband Heilbronn-Franken

Das Projektgebiet liegt im geplanten Vorranggebiet für regionalbedeutsame Windkraftanlagen (Hauptverfahren)


Weitere Zeitplanung

Von der ersten Projektidee bis zur Inbetriebnahme eines Windparkvorhabens vergehen Jahre.



Juni 2025
  • Einreichung vorläufiger BImSchG-Antrag
Q1/2026
  • Vervollständigung BImSchG-Antrag
Q2/2026
  • Detailplanung Kabeltrasse
  • Detailplanung Zuwegung
Q3/2026
  • Erhalt der Genehmigung
Q4/2026
  • EEG-Ausschreibung
Q3/2027
  • Baubeginn
2029
  • Inbetriebnahme der Windenergieanlagen
*Der Zeitplan unterstellt Idealbedingungen in Bezug auf Genehmigungsverfahren, Lieferzeiträume, Materialverfügbarkeit etc. Die angenommenen Termine können sich im weiteren Verfahren ändern.
